涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

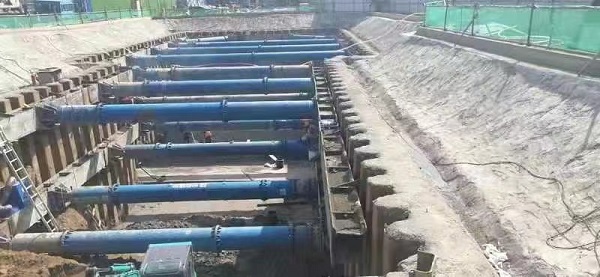

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直径609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。
施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。
1月28日,涿州市气候台反复发布公告强降水预警系统。基坑是这一次防汛上班的重大,业务部提早推进,充分规避,在基坑附进堆码沙袋,楼板拆除挡水沿,在低洼地区之地快速设置无忧的抽泵,使降水能实时排下来,制止基坑被水浸湿。强降水强势来袭时,工作相关人群铸就岗位工作职责,继续加强对重大部位零件和排水口的错施的檢查,切实保障排水口的通行,否则挖掘紧急情况,实时具体安排相关人群抢险救灾。伴随错施齐心、应急方案健全完善,抽水站深基坑还没有有垮塌、积液情况,护坡稳固,培塑了陕西四建良好的的中小企业艺术形象。狂风暴雨上前了,但梅雨季作业会都存在的风险性仍旧会都存在。后续工作骤,工程施工单位将仍在进一步加强对场所及深基坑的局面检查,迅速补充营养防汛物资采购,局面提拔对付繁多遇险的实力。(六分有限公司)
